Trending
flash राधा कोरीको निधनमा एमाले विजयनगरद्वारा शोक तथा श्रद्धाञ्जली flash शिवराज साझेदारी वन उपभोक्ता समूहको आठौँ साधारणसभा  flash बहादुरगञ्जमा भदौ २० गते निःशुल्क आँखा शिविर हुँदै flash बाढी पीडितको उद्धारमा जुट्याे विजयनगर, १० लाख बढी सहयोग गर्ने प्रतिबद्धता flash उपाध्यक्ष चौधरी र वडाध्यक्ष मुसलमानको रास्वपा सदस्यता गोपनीयता भंग भन्दै छानबिन गर्न सभापतिको माग flash विजयनगरका उपाध्यक्ष चौधरी, वडा अध्यक्ष मुसलमानले रोजे रास्वपा flash लागूऔषधसहित कपिलवस्तुमा ६ जना पक्राउ समाज खैरहनीमा बससँग ठोक्किँदा मोटरसाइकलमा सवार दुवै जनाको मृत्यु flash एमालेको जागरण अभियानमा जुटे विजयनगरका कार्यकर्ता flash शान्तिदीप आधारभूत विद्यालयमा व्यवस्थापन समिति गठन, अध्यक्षमा तिरथ काेरी

सबस्टेसनका लागि किनेको जग्गा खाली गर्न एमसीए नेपालको सूचना

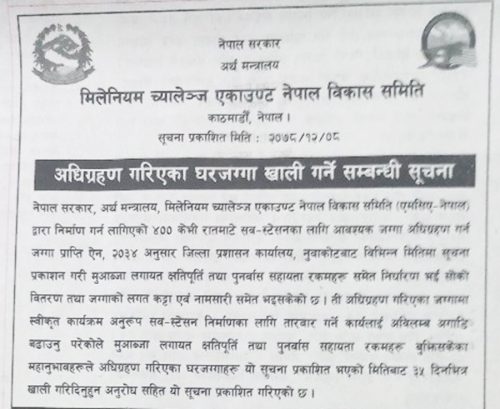

काठमाडौं । मिलेनियम च्यालेन्ज एकाउन्ट नेपाल (एमसीए नेपाल) ले नुवकोटको रातमाटेमा सबस्टेसन बनाउन खरिद गरेको जग्गाका धनीलाई घरजग्गा खाली गराउन अनुरोध गरेको छ । नामसारी समेत भइसकेको उक्त जग्गा ३५ दिनभित्र खाली गर्न जग्गा धनीलाई एमसीए नेपालले अनुरोध गरेको हो ।

अब सो जग्गामा घेराबारा गरेर आयोजना पूर्वतयारीको काम सुरु हुने सूचनामा उल्लेख छ । नेपालमा अमेरिकी सहयोगमा सञ्चालन हुन लागेको ‘मिलेनियम च्यालेन्ज कर्पोरेसन (एमसीसी) अन्तर्गतको प्रसारणलाइन आयोजना व्यवस्थापन तथा सञ्चालन गर्न गठित विकास समिति हो ।

नुवाकोटको रातमाटेमा एमसीएले ३८५ रोपनी जग्गा १ अर्ब ३५ करोडमा किनेको छ । मिलेनियम च्यालेन्ज कर्पोरेसन र नेपाल सरकारबीच २९ भदौ २०७४ मा हस्ताक्षर भएको एमसीसी नेपाल कम्प्याक्टमा छैटौं शर्त ‘निर्माणस्थलमा पहुँच दिने’ भन्ने छ ।

करिब ३१५ किलोमिटर लामो ४०० केभी क्षमताको विद्युत् प्रसारणलाइन तथा तीन वटा ४०० केभी क्षमताका सबस्टेसन निर्माण गर्ने र ७७ किलोमिटर सडकलाई नयाँ प्रविधिबाट मर्मत र विस्तार गर्ने गरी यो आयोजना कार्यान्वयनमा लगिंदैछ ।

यी आयोजना निर्माणको काम सुरु गर्नुअघि जग्गा प्राप्ति, रुख कटानका लागि स्वीकृति, वातावरणीय प्रभाव मूल्यांकन (ईआईए), टेन्डर डकुमेन्टको तयारी र टेन्डर लगायतका काम सक्नुपर्छ । मिलेनियम च्यालेन्ज एकाउन्ट नेपाल विकास समिति (एमसीए–नेपाल) ले निर्माण सुरु हुने दिन (मिति) तोकेर त्यसैअनुसार यी पूर्वतयारीको काम सुरु गर्ने तयारी गरेको छ ।

यस्ता पूर्वतयारीका काम सक्न लाग्ने अवधि मूल्यांकन गरेर एमसीए–नेपालले परियोजनाको कार्यान्वयन सुरु हुने मिति तोक्ने छ ।

त्यसअघि तोकिएका प्रक्रियाबाट आयोजनास्थलका लागि जग्गा किन्ने, रुख कटानको अनुमति लिने, टेन्डर डकुमेन्ट तयार गर्ने लगायतका काम अघि बढाइँदैछ । पूर्वतयारी सकिएपछि करिब १८० दिनको समय दिएर टेन्डर हुनेछ ।

छनोटमा परेका ठेकदारले नै आयोजनाको विस्तृत डिजाइन तयार गर्नुपर्छ । परियोजना कार्यान्वयनका लागि करिब ४२ महिनाको ठेक्का अवधि हुनेछ भने एक वर्षको ‘डिफेक्ट लायबलिटी पिरियड’ (निर्माणपछिको परीक्षण अवधि) दिइनेछ । आयोजना कार्यान्वयनमा जाने गरी तय भएको दिनबाट ५ वर्षको निर्माण अवधिको गणना सुरु हुनेछ । ५ वर्षभित्र आयोजनाको निर्माण र परीक्षण सकेर आयोजना सरकारलाई हस्तान्तरण गर्नुपर्ने हुन्छ ।

आयोजना पूर्वतयारीको बजेट ८ करोड ५ लाख अमेरिकी डलर (१० अर्ब २० करोड रुपैयाँ) त्यसमध्ये अहिलेसम्म झण्डै ४ अर्ब ४६ करोड अर्थात करिब ४ करोड डलर खर्च भएको छ ।
अन्यत्र बन्ने दुई सबस्टेसनको जग्गा विद्युत प्राधिकरणले खरिद गरेर दिनेछ । प्रसारणलाइन बन्ने क्षेत्रको जग्गा अधिग्रहण गर्न बाँकी छ । १० वटा जिल्लाका ३० वटा गाउँपालिका तथा नगरपालिका (९२ वटा वडाहरु) भएर जाने प्रस्तावित ३१५ किलोमिटर प्रसारणलाइन बन्ने क्षेत्रको तार र टावर रहने जग्गा नापजाँच र अधिग्रहण गर्न बाँकी छ ।

प्रतिक्रिया

रोचक

सबै
थारु भाषाको “दिल जिगर तुहि धडकन” अडियो म्युजिक सार्वजनिक ।।
माघ १४, २०७६

राम अवतार चौधरी कपिलवस्तु, १४ माघ । गायक उत्तम चौधरी र अन्नु चौधरीको सुमधुर सांगीतिक स्वरमा सजिएको “दिल जिगर तुहि…

Recent Posts

TOP
